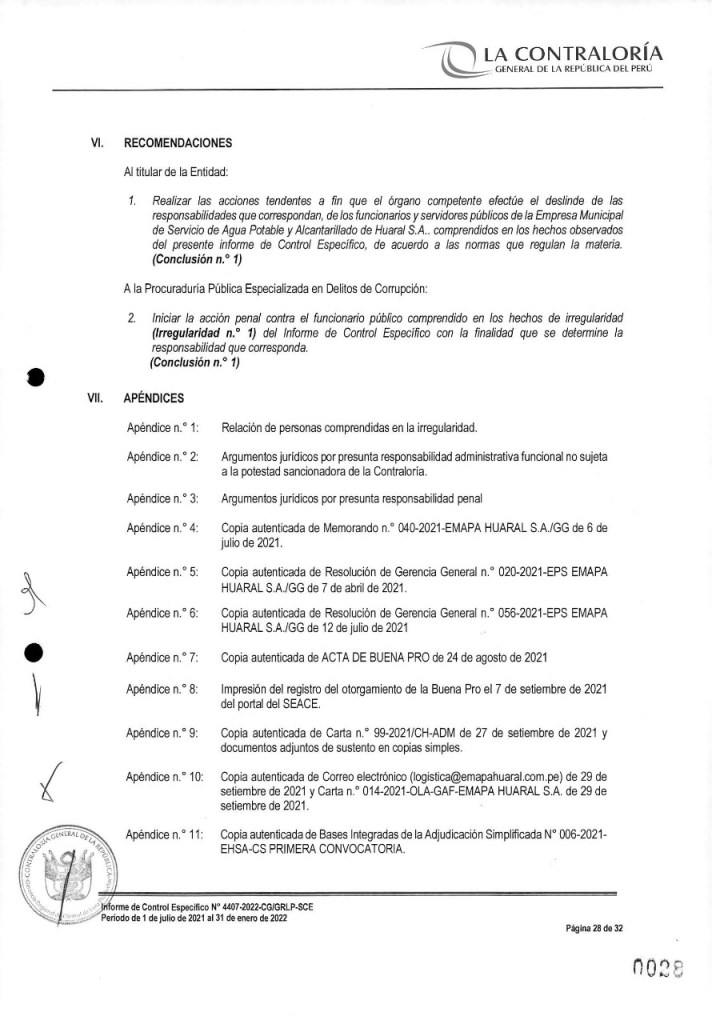

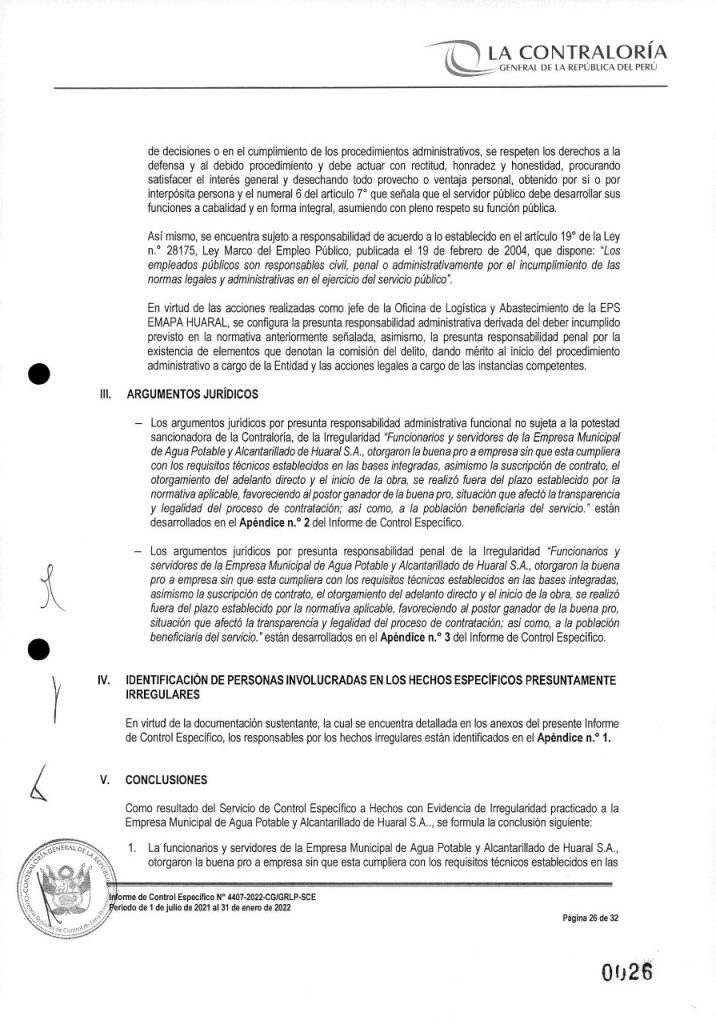

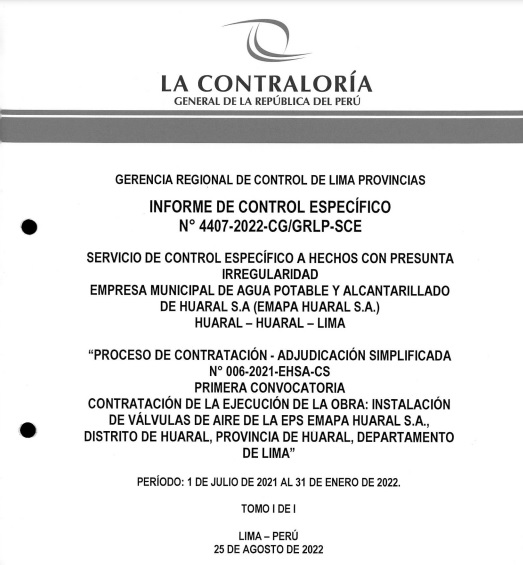

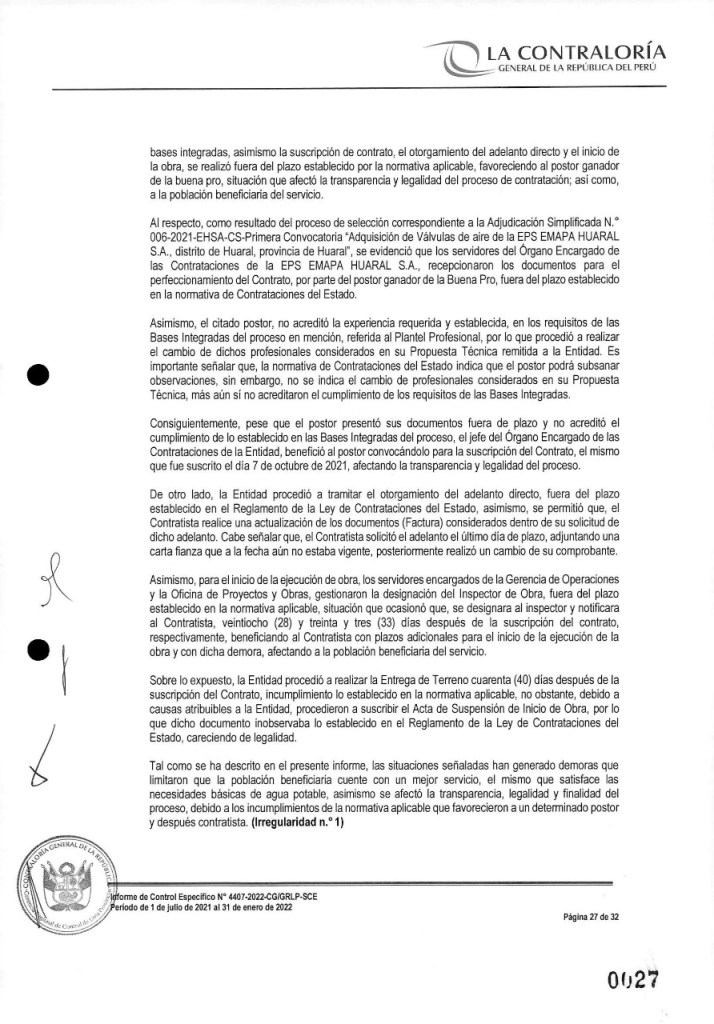

Contraloría General a través del Informe de Control Específico N° 4407-2022-CG/GRLP-SCE, reveló que miembros del Comité de Proceso de Selección de la obra: “CONTRATACIÓN DE LA EJECUCIÓN DE LA OBRA INSTALACIÓN DE VÁLVULAS DE AIRE DE LA EPS EMAPA HUARAL S.A»., habrían cometido una serie de irregularidades en donde se concluye que habrían favorecido al postor y luego al ganador de la buena pro.
En los argumentos del hecho específico presuntamente irregular, se señala que:
«FUNCIONARIOS Y SERVIDORES DE LA EMPRESA MUNICIPAL DE AGUA POTABLE Y ALCANTARILLADO DE HUARAL S.A.,OTORGARON LA BUENA PRO A EMPRESA SIN QUE ESTA CUMPLIERA CON LOS REQUISITOS TÉCNICOS ESTABLECIDOS EN LAS BASES INTEGRADAS,ASIMISMO LA SUSCRIPCIÓN DE CONTRATO ,EL OTORGAMIENTO DEL ADELANTO DIRECTO Y EL INICIO DE LA OBRA SE REALIZÓ FUERA DEL PLAZO ESTABLECIDO POR LA NORMATIVA APLICABLE ,FAVORECIENDO AL POSTOR GANADOR DE LA BUENA PRO ,SITUACIÓN QUE AFECTÓ QUE LA POBLACIÓN BENEFICIARIA CUENTE CON UN MEJOR SERVICIO QUE SATISFAGA LAS NECESIDADES BÁSICAS DE AGUA POTABLE,AFECTANDO ADEMAS LA TRANSPARENCIA Y LEGALIDAD DEL PROCESO DE CONTRATACIÓN. (SIC).
En el referido Informe de Control Específico N° 4407-2022 se detalla lo siguiente:
1.-Los funcionarios y servidores encargados de llevar a cabo el proceso de selección INCUMPLIERON LO ESTABLECIDO EN LA NORMATIVA DE LA LEY DE CONTRATACIONES DEL ESTADO.
2.-El postor ganador de la buena pro no acreditó el cumplimiento de los requisitos establecidos en las bases integradas del citado proceso, no obstante, el órgano encargado de las contrataciones procedió con el perfeccionamiento de contrato a favor de la empresa CH INGENIEROS SAC.
3.- “… Para el otorgamiento del adelanto directo y el inicio de la ejecución de obra se incumplieron los plazos establecidos en la normativa aplicable ,siendo que a pesar de dicho incumplimiento se procedió a pagar el adelanto directo al contratista ,para después suscribir el acta de suspensión de inicio de ejecución de obra ,sustentada en motivos no acordes con lo establecido en el Reglamento de la Ley de Contrataciones del Estado aplicable, SITUACIÓN QUE FAVORECIÓ AL CONTRATISTA CON UN PLAZO ADICIONAL EN PERJUICIO DE LA POBLACIÓN BENEFICIARIA DEL SERVICIO” (SIC).
En las recomendaciones de este contundente informe que revelaría presuntos actos de corrupción de funcionarios y servidores del OTASS-EMAPA HUARAL, al titular de la entidad se le recomienda actuar conforme a sus atribuciones a fin que los funcionarios y servidores, deslinden responsabilidades.
En cuanto a la Procuraduría pública, se le recomienda iniciar la acción penal para que SE DETERMINE LA RESPONSABILIDAD DE CADA UNO DE LOS IMPLICADOS.
Han transcurrido siete (07) meses desde se evacuará este Informe de Control Específico N° 4407-2022-CG/GRLP-SCE y hasta la fecha no se sabe si las autoridades cumplieron con las recomendaciones señalas que podrían configurar una omisión de funciones.
EL DATO:
La obra “ADQUISICIÓN DE VÁLVULAS DE AIRE DE LA EPS EMAPA HUARAL S.A fue valorizada con un presupuesto total de S/ 1’046, 294.01 (Un millón cuarenta y seis mil doscientos cuatro y 01/100 soles).
