Contraloría observa obra de gestión de alcalde Santiago Cano

La obra denominada “Renovación de Pavimento y Vereda, Adquisición de Mobiliario Urbano y Luminaria, además de Otros Activos en el(la) Calle Mercado Sur distrito de Huacho, provincia Huaura, departamento Lima” , ha sido observada por la Contraloría General de la República, identificándose situaciones adversas que afectan o podrían afectar la continuidad del proceso, el resultado o el logro de los objetivos de la ejecución de la obra.

Señala el informe de control, que la supervisión de la obra, emitió conformidad técnica de la obra a pesar que existen partidas deficientemente ejecutadas, parcialmente ejecutadas y no ejecutadas, situación que pone en riesgo la calidad y la vida útil del proyecto.

PARTIDAS DEFICIENTEMENTE EJECUTADAS:

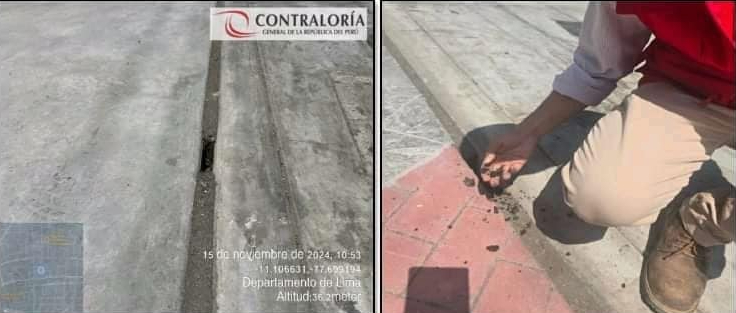

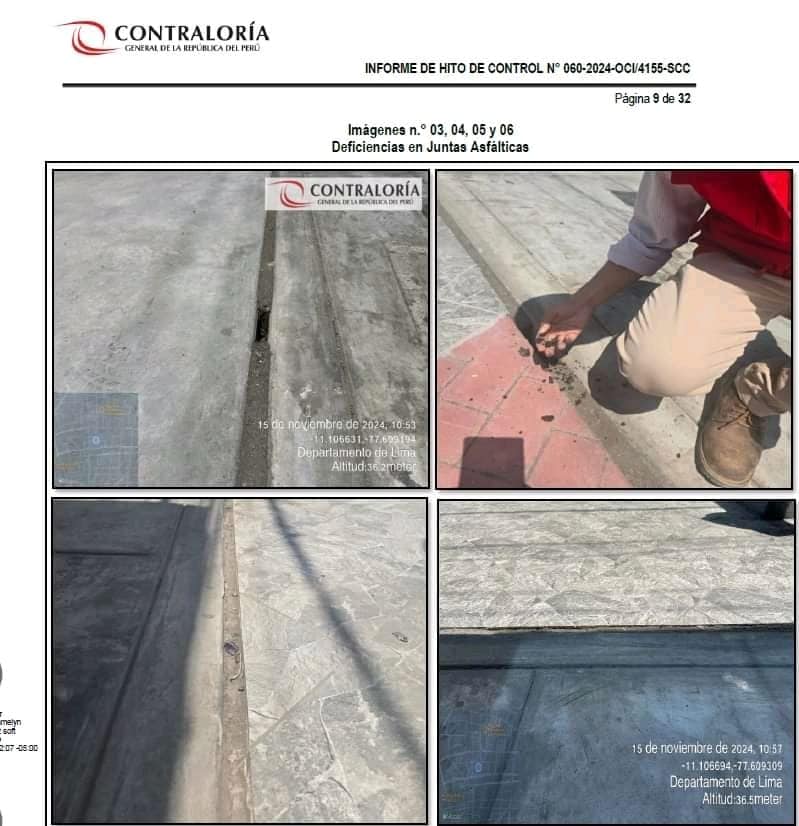

De la visita inspectiva realizada por la Comisión de Control que consta en el Acta N° 001-2024-MPH/OCI-SCC-MERCADO SUR-HITO 2 de 15 de noviembre de 2024, se constata que las juntas asfálticas son inconsistentes y por ende se evidencia el desprendimiento de las mismas, cuya causa se debería producto de la incorrecta proporción de la mezcla asfáltica utilizada en su ejecución, así como también se evidencia juntas vacías.

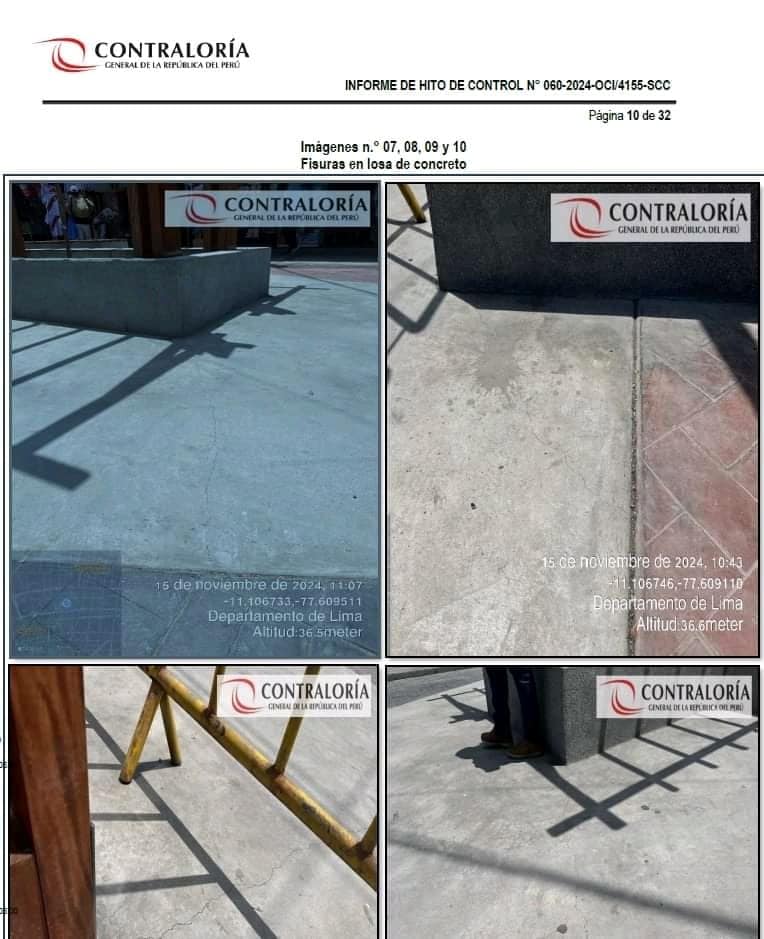

De la visita inspectiva realizada por la Comisión de Control que consta en el Acta N° 001-2024-MPH/OCI-SCC-MERCADO SUR-HITO 2 de 15 de noviembre de 2024, se constata que las losas se ejecutaron sin contemplar lo descrito en las especificaciones técnicas, siendo que las losas no constan de paños, pese a que su longitud es mayor a los 4 metros y como consecuencia, se evidenció fisuras en varios tramos del proyecto.

No obstante, en la visita inspectiva realizada por la Comisión de Control que consta en el Acta N° 001-2024-MPH/OCI-SCC-MERCADO SUR-HITO 2 de 15 de noviembre de 2024, se constata que la superficie de los elementos ejecutados con terrazo presenta una textura rugosa y sin brillo.

En ese sentido, se advierte que las características evidenciadas en las imágenes anteriores, corresponden a un acabado semipulido, acabado que no guarda relación con lo requerido en los planos del Expediente Técnico.

SUMINISTRO E INSTALACIÓN DE FAROLES SEGÚN DISEÑO

De la revisión realizada al Expediente Técnico, en el plano IE-02 se encuentra el detalle del diseño de los faroles y detalle de anclaje del soporte metálico, del que se evidencia que la medida del soporte metálico de F°G° desde la parte superior del pedestal de concreto hasta la parte inferior de la estructura que soporta los focos de la farola es de 3.00 metros, así como la forma cilíndrica del pedestal, de concreto.

Sin embargo, en la visita inspectiva realizada por la Comisión de Control que consta en el Acta N° 001-2024-MPH/OCI-SCC-MERCADO SUR-HITO 2 de 15 de noviembre de 2024, se evidencia que la medida del soporte metálico de F°G° es de 2.55 metros, cuya longitud es menor de lo establecido en los planos; así mismo la forma del pedestal de concreto era cúbica.

DE LA PARTIDA 01.10.03: SUMINISTRO E INSTALACIÓN DE PÉRGOLAS DE MADERA

De la revisión realizada al Expediente Técnico, en el plano D-05 se encuentra el detalle del diseño de las pérgolas de madera. En la misma se muestra que se debe instalar un cable tensor acerado entre la columna y vigueta de madera de la pérgola para la estabilidad de estos elementos.

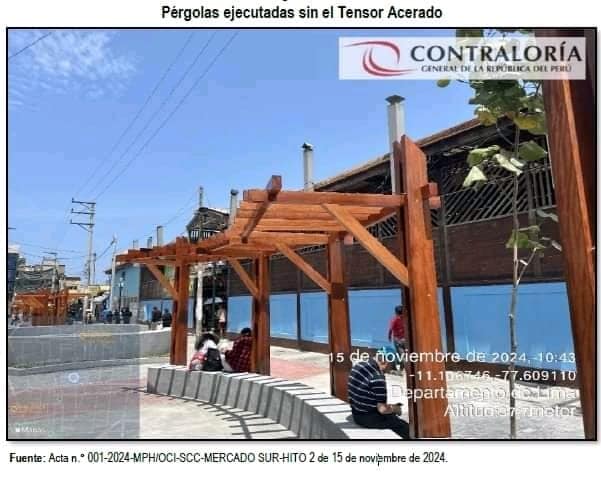

De la visita inspectiva realizada por la Comisión de Control que consta en el Acta N° 001-2024-MPH/OCI-SCC-MERCADO SUR-HITO 2 de 15 de noviembre de 2024, se evidencia que los cables tensores acerados no han sido instalados en las pérgolas de madera.

PARTIDAS PARCIALMENTE EJECUTADAS DE LA PARTIDA 01.08.02.06: SUMINISTRO ELECTRICO

De la revisión realizada al Expediente Técnico, en las especificaciones técnicas de la partida 01.08.02.06: SUMINISTRO ELECTRICO, se indica: “(…) Esta partida comprende en implementar un murete de concreto en donde irá el tablero eléctrico y las gestiones necesarias para el suministro de electricidad. (…)”.

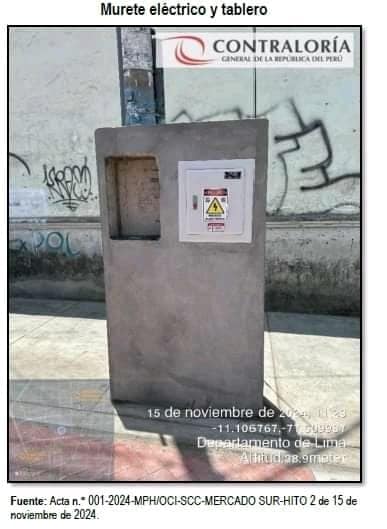

Sin embargo, de la visita inspectiva realizada por la Comisión de Control que consta en el Acta N° 001-2024-MPH/OCI-SCC-MERCADO SUR-HITO 2 de 15 de noviembre de 2024, se constata que no se ha realizado la instalación del medidor eléctrico, a razón de que no se cuenta con electricidad dentro del área del proyecto.

PARTIDAS NO EJECUTADAS

De la partida 01.10.01: Suministro e instalación de tachos de basura.

Durante visita inspectiva realizada por la Comisión de Control que consta en el Acta N° 001-2024-MPH/OCI-SCC-MERCADO SUR-HITO 2 de 15 de noviembre de 2024, se constata personal realizando trabajos de instalación de tachos de basura y el material en obra, después de la fecha de culminación de la obra; por lo que dicha partida no fue ejecutada dentro del plazo de ejecución.

Es de indicar, que las partidas parcialmente ejecutadas y no ejecutadas fuera del plazo de ejecución por el Contratista, se encontrarían sujetas a la aplicación de penalidad establecida en la Cláusula Décimo Quinta del Contrato N° 023-2024-MPH-H de 14 de agosto de 2024; siendo también responsabilidad de la Supervisión el haber emitido la Conformidad Técnica de la Obra cuando aún existen partidas por culminar.

VOLVIERON LAS OBRAS… OBSERVADAS
